はじめに
工場・倉庫・商業施設などの 産業用建物の屋根 に太陽光発電を導入する自家消費型プロジェクトが、ここ数年で急速に増えています。電気代高騰・JC-STAR認証制度・自治体補助金の整備が後押ししていますが、設置の成否を分けるのが 「現地調査の質」 です。
ここで見落としがあると、設置後に 雨漏り・出力低下・想定外の追加工事費・JIS規格の適用外による保証範囲縮小 に直結します。
splight は、energy 事業として国内各地の屋根設置案件で現地調査に同行してきました。全国各地の工場・倉庫・商業施設の屋根で、屋根構造・荷重・配線ルート・キュービクル容量を実地で評価しています。本記事では、その実務経験から 「これを見落とすと損する」4つのチェックポイント を、産業用施設に絞ってまとめます。
施主・設備管理者ご自身でも、ある程度は現地で見られるよう、専門用語を必要最小限にして解説します。本記事の後半では、福島県の工場屋根(高圧受電・120kW)で実際に行った現地調査から系統連系・施工・効果試算までの事例も紹介します。
ポイント1: 屋根の外周部(端部)からの離隔距離 — JIS C 8955:2017 の必須ルール
産業用屋根置き太陽光発電の現地調査で、最初に確認すべきのがこの「外周離隔」です。屋根の端部に近すぎる位置にパネルを設置すると、JIS C 8955:2017(太陽電池アレイ用支持物の設計用荷重算出方法)の適用範囲外 となり、強度計算・保証範囲外になります。

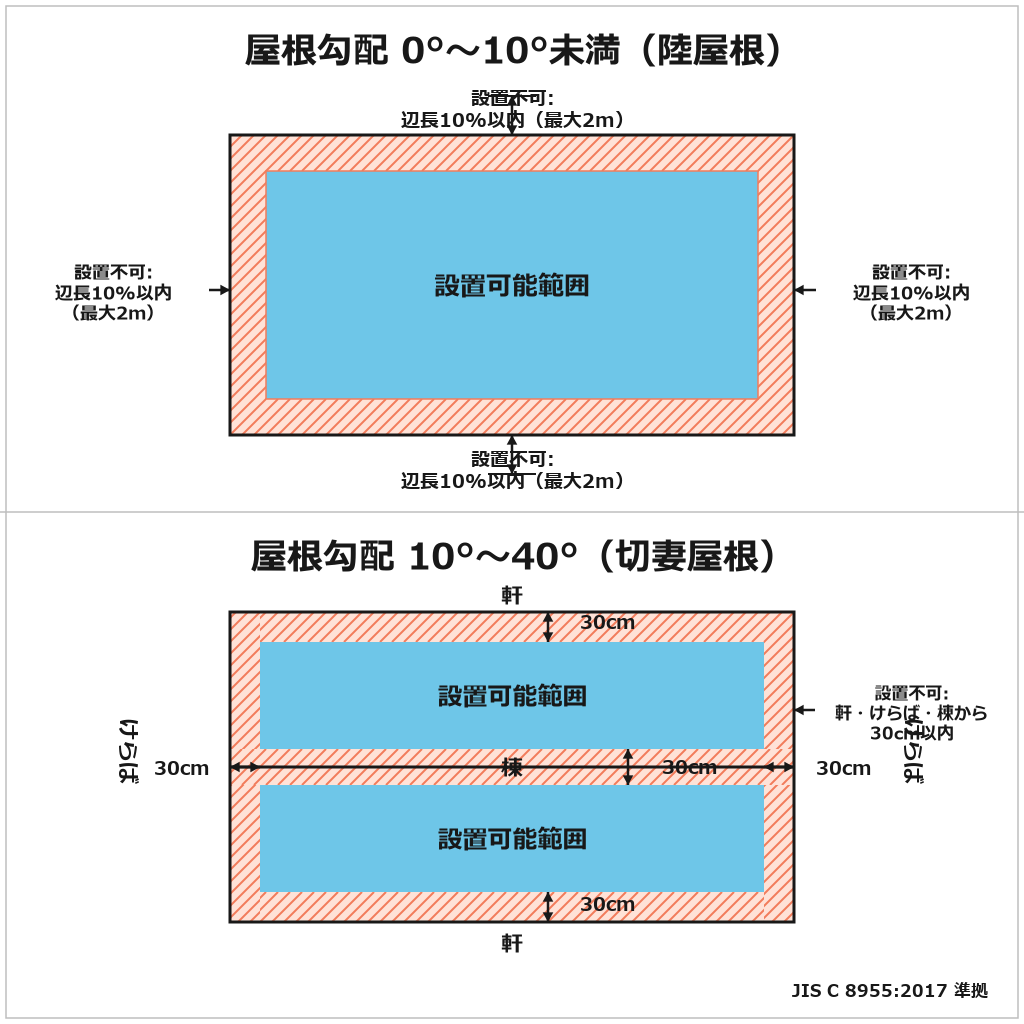

屋根勾配別の離隔ルール
| 屋根勾配 | 設置形態 | 外周離隔の基準 |
|---|---|---|
| 0°以上 10°未満(陸屋根・低勾配) | 陸屋根設置 | 屋根端部から辺長の10%以内は設置不可(10%が2mを超える場合は2m) |
| 10°以上 40°以下(切妻・寄棟等の勾配屋根) | 屋根置き形 | 軒・けらば・棟 から30cm以内は設置不可 |
出典: さかた製作所「ソーラーパネル設置可能範囲」資料(2026-01)より引用整理

寄棟屋根の特殊条件
寄棟屋根の端部にパネルを設置する場合、屋根表面とパネル下面の最大距離 d が d > 50mm になる構造は、JIS適用条件の対象外となります。メーカーへの 個別問合せ・特注対応 が必要です。
現地で見るべきもの
- 屋根の 長辺・短辺の正確な寸法(10%離隔・2m離隔の判定)
- パラペット(屋根の縁の立ち上がり部分)の位置と高さ
- 軒・けらば(屋根の端部)・棟(屋根の頂上)の位置と長さ
- 寄棟屋根の場合は 隅棟(屋根の対角線) の位置
なぜ重要か
外周部は 風荷重の影響が最も大きい 部分です。JIS規格の対象外領域に設置すると、強度計算が成立せず、台風被害時の 保険適用が否認 されるケースもあります。「もったいないからギリギリまでパネルを並べたい」という気持ちは分かりますが、設計段階で離隔を確保するのが鉄則 です。
ポイント2: 屋根の強度・荷重耐性
太陽光パネル 1枚はおよそ 20kg前後、架台込みで 1m²あたり 12〜20kg の荷重が屋根にかかります。産業用屋根の100kW級設置だと、屋根全体で 2〜4トン の追加荷重になります。
現地で見るべきもの
- 築年数 — 築20年以上の産業用建物は 荷重計算と構造診断 が必須
- 梁の構造 — H鋼・軽量鉄骨・木造の別で耐荷重が大きく変わる
- 既存屋根材の経年劣化 — サビ・たわみ・部分破損があれば下地補強の追加工事費が発生
- 設計図書の有無 — 建築時の構造計算書・確認申請書類が現存するか
- 過去の積雪事故・雨漏り履歴 — 既往トラブルは設置可否に直結
失敗例
「構造図がなかったため施工会社の判断で進めたが、設置後に 梁の補強不足が判明、屋根の一部が沈んで再工事になった」というケースは業界で珍しくありません。築古の産業施設は 必ず建築士による構造診断を含めた現地調査 が必要です。
ポイント3: 屋根材の種類 — 固定方法と雨漏りリスク
屋根材の種類によって、太陽光パネルの 固定方法 と 雨漏りリスク が大きく変わります。産業用施設では折板屋根が定番ですが、施設の用途・年代によっては別の屋根材も存在します。
主な屋根材と固定方法

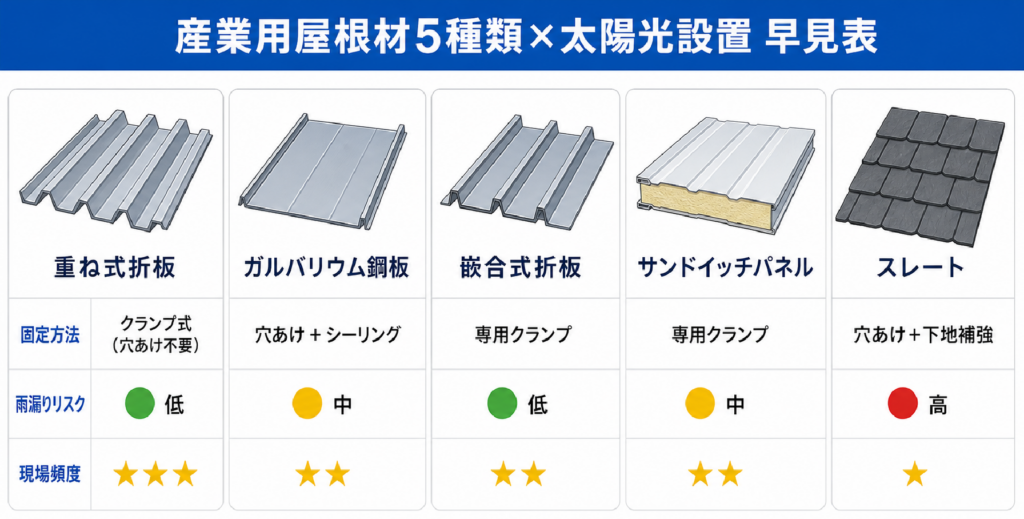

産業用屋根材5種類×固定方法×雨漏りリスク 早見表
現地で見るべきもの
- 屋根材の種類と劣化状態
- 既存の塗装・防水処理の有無
- 端部・棟部・谷部の納まり(雨漏り発生率が高い箇所)
- 屋根材メーカーの設置可否確認書類(重要)
- メーカーの架台仕様書での外周離隔・最大荷重表記(ポイント1と連動)
失敗例
折板屋根での施工は穴あけ不要のクランプ式が標準ですが、ガルバリウム鋼板や古いスレート屋根 では穴あけ+シーリングが必要となり、施工精度が雨漏りを左右します。屋根材メーカーが認める架台・固定金具を使用しないと、既存屋根の保証が無効化 されるケースもあります。
ポイント4: キュービクル容量と系統連系 — 一次側・二次側の判断と保護装置
産業用施設の場合、キュービクル(高圧受変電設備、以下QB)の容量・連系方式 によって、太陽光発電の設置可否・コストが大きく変わります。現地調査で QB の仕様を見落とすと、想定外の改造工事費が後から発生します。
高圧側(一次側)/低圧側(二次側)接続の判断基準
出力規模を目安に接続方式を判断します。
| 接続方式 | 対象規模 | 概要 |
|---|---|---|
| 低圧側接続(二次側) | 出力50kW未満が目安 | キュービクルの変圧器低圧側(100/200V)に接続。工事が比較的シンプル |
| 高圧側接続(一次側) | 出力50kW以上が目安 | キュービクルの高圧側(6,600V)に接続。工事規模が大きいが系統への影響を直接制御できる |
キュービクル容量と追加工事の関係
| QB容量 | 太陽光連系時の追加工事 | 改造工事費の傾向 |
|---|---|---|
| 大容量・余裕あり | 連系装置の追加のみ | 低(想定内) |
| 小容量・空き不足 | VT(変成器)/CT(変流器)の追加設置が必要 | 高(数十万アップ) |
| 既存設備が古い | キュービクル丸ごと更新の可能性 | 非常に高 |
VT(電圧変成器)・CT(電流変成器) とは、高電圧・大電流を計測機器が扱える低電圧・小電流に変換する装置。太陽光逆潮流を計測・制御するために必要です。
連系に必要な保護装置(5種)
高圧一次側連系を行う場合、電力会社との系統連系規程(JEAC9701)に基づき、以下5種の継電器をキュービクル内の保護リレーパネルに組み込みます。
- OVR(過電圧継電器): 系統電圧が上昇した場合に連系を遮断
- UVR(不足電圧継電器): 系統電圧が低下した場合に連系を遮断
- OFR(周波数上昇継電器): 系統周波数が上昇した場合に連系を遮断
- UFR(周波数低下継電器): 系統周波数が低下した場合に連系を遮断
- RPR(逆電力継電器): 逆潮流が発生した場合に連系を遮断
系統連系申請の流れと期間
電力会社への系統連系申請は、申請から承認まで通常2〜4ヶ月かかります。申請に必要な書類は単線結線図・保護継電器整定値計算書・自立運転防止機能確認書類などです。スケジュールには余裕を持った計画が必要です。
Q. 高圧連系申請でよく指摘される落とし穴は?
最も多い指摘事項は「単線結線図の情報不足」と「保護継電器の整定値が電力会社の系統条件と合っていない」の2点です。申請前に電力会社の技術担当と事前協議(事前ヒアリング)を実施することで、申請後の手戻りを大幅に減らすことができます。
現地で見るべきもの
- QBの容量・型式・設置年 — 銘板(メーカーラベル)を撮影
- QB内の空き容量 — 太陽光連系装置(パワコン出力分)の収納スペース
- VT/CT の既存設置状況 — 既にあれば改造費が安く、なければ追加工事が必要
- 電気主任技術者の連絡先 — 高圧設備の改造には電気主任の確認が必須
- 接続箱・集電箱の設置位置 — パネル設置場所と離れすぎていないか
- パワコン設置場所 — 屋外型なら日射・防水・通気、屋内型なら換気・放熱
- 配線ルート — 屋根から壁面・床面までの配線経路、距離が長いと電圧降下リスク
失敗例
「太陽光発電 100kW を導入予定だったが、現地調査でQBの空き容量不足が判明、VT/CT 追加工事に数十万円の見積もり が出てきて計画を縮小せざるを得なかった」というケースは現場で頻発します。QB容量の事前確認は、現地調査で最優先で実施すべき項目の一つです。
推奨アクション
- 既存配電盤の容量空きがあるか、太陽光逆潮流分まで含めて確認
- 50kW以上の高圧連系では既存キュービクルの 容量・改造可否 を電気主任技術者と事前協議
- QB更新の必要があれば、太陽光発電の投資回収計算に含めて判断
施工実例: 福島県 工場屋根 自家消費型太陽光発電(100kW)
ここでは、splight が福島県内の工場様で実施した屋根設置型自家消費太陽光発電の施工事例をもとに、現地調査・系統連系・施工工程・効果試算を実例ベースでお伝えします(顧客名・案件名は匿名化しています)。
6-1. 現地調査で判明した注意事項
今回の福島県(会津・中通りエリア)の事案では、鉄骨造・折板屋根(スパンドレルタイプ)の工場を対象としました。屋根の傾斜角は5度・南向きで、折板屋根特有のクリップ工法が採用可能な条件でした。
電力会社との高圧受電契約(6,600V、契約電力200kW)を締結している工場であり、現地調査で以下の注意事項が発覚しました。
- キュービクルが設置から20年以上経過しており、変圧器の絶縁抵抗値が規定値ギリギリのものがあった(変圧器の交換費用を含めた絶縁抵抗値の検討が必要)
- 屋根の一部に既設の換気扇(天窓タイプ)が6箇所あり、パネル配置の設計上の制約となった
- 北側に高さ8mの資材倉庫があり、冬至前後は午後2時以降に一部日影となることが判明。パネルの配置を南半分の屋根エリアに集中させる設計を選択
- 現在の最大使用電力が150kWであることから、出力100kWで高圧一次側連系を決定
6-2. 施工工程
システム総出力100kW、折板屋根南側エリア全面にパネルを配置する本案件の工期は、申請期間を除くと実質9営業日でした。
工程表
| フェーズ | 内容 | 所要時間 |
|---|---|---|
| 事前準備 | 設計・系統連系申請・機材手配 | 約3ヶ月(申請含む) |
| 基礎工事(架台) | クリップ金具取り付け・架台組立 | 2日 |
| パネル設置 | 100kW分(約150枚・670W単晶パネル) | 3日 |
| 電気工事(屋外) | パワコン設置・DC/AC配線・接地工事 | 2日 |
| キュービクル改造 | 連系保護装置組み込み・主遮断器交換 | 1日(停電工事) |
| 試運転・竣工検査 | 出力確認・逆潮流確認・単独運転防止試験 | 1日 |
施工中に判明した現場のリアル
- 停電工事は土曜日に実施: キュービクル改造は工場の稼働を止める停電工事が必要なため、土曜日6:00〜14:00(8時間)で実施。計画通り14時に電源復旧が完了しました。
- パワーコンディショナー構成の工夫: 今回はコスト抑制を目的として、単相PCSと三相PCSを組み合わせた構成を採用しました。三相PCSは容量によっては、パワコン出力と系統の間にダウントランス(変圧器)が必要になるケースがあります。本案件では、三相PCSに加えて単相PCSの台数を増やして分散配置することで、漏れ電流等の条件をクリアし、ダウントランスが不要な構成を実現しました。この結果、ダウントランス本体および設置工事費を省けた分、初期投資を圧縮できています。設置場所は工場内の倉庫スペースの一角(壁面から1m以上の保守スペースを確保)を利用し、放熱と防雨が必要なため、簡易ルーバー付きの金属囲いを設けました。
6-3. 効果試算
| 項目 | 数値 |
|---|---|
| システム出力 | 100kW |
| 年間発電量(試算) | 約105,000kWh |
| 年間自家消費量(想定) | 約94,500kWh(自家消費率約90%) |
| 既存の電気料金単価(高圧) | 約25円/kWh |
| 年間削減額試算(従量削減 主軸) | 約236万円(デマンド削減分を加算でさらに寄与) |
| 初期投資額(税抜) | 約1,800万円(ダウントランス不要構成により圧縮) |
| 投資回収年数 | 補助金なしで約7年前後(デマンド削減効果を加味すると6〜7年台)/ 補助金併用でさらに短縮 |
デマンド削減の試算
| 時間帯 | 工場使用電力 | 太陽光発電量(正午付近) | 系統から買う電力 |
|---|---|---|---|
| 9:00〜12:00 | 150kW | 最大100kW | 50kW |
| 13:00〜15:00 | 140kW | 最大90kW | 50kW |
| 夜間 | 30kW | 0kW | 30kW |
Q. 高圧受電の工場で自家消費型太陽光を導入するメリットは?
高圧受電の建物では「デマンド料金(最大需要電力による基本料金)」が電気代の大きな割合を占めています。自家消費型太陽光発電は昼間の電力ピークをカットすることで、このデマンド料金を引き下げる効果があります。従量課金分の削減に加えてデマンド削減効果が加わるため、低圧受電よりも投資回収が有利になるケースが多い点が特徴です。今回の試算では、昼間のデマンドが150kW→50kWに抑えられ、基本料金の月額約12万円削減が見込めます。
Q. 補助金を使わなくても投資回収できるのか?
今回の福島県実例では、単相・三相PCSを組み合わせたダウントランス不要の構成を採用したことで初期投資を約2,000万円に抑えています。自家消費による従量電力料金の削減(年間約236万円主軸)に加え、デマンド削減による基本料金の圧縮も寄与するため、補助金なしでも約7年前後での回収が見込めます(デマンド削減効果を加味すると6〜7年台も可能)。補助金を活用できた場合はさらに回収期間が短縮されます。
まとめ — 産業用屋根置き太陽光発電 現地調査の4つの心得
1. 「規格・基準」から逆算する — JIS C 8955:2017 の外周離隔、屋根材メーカーの設置可否書類、構造計算書、QBの仕様を 書類で確認 する項目を軽視しない
2. 複数業者の見積もりを比較する — 同じ屋根でも業者により判定が分かれることがある(特に築古産業施設・小容量QB施設)
3. シミュレーションと実測の両輪 — 発電量予測ツールと現地実測を組み合わせる
4. 電気設備の経年と連系方式を早期に見極める — 規格・基準の確認に加え、現地の電気設備の経年劣化状況・連系方式(高圧一次側か低圧二次側か)の早期判断が、工期と費用を大きく左右する(福島県実例より)
産業用屋根置き太陽光発電の成功は、現地調査の質 にかかっています。「設置できそう」だけで決めず、上記4ポイントを抜けなくチェックしてから契約に進むことを強くお勧めします。
